防爆电话完成安装,并不意味着这个通信点位已经可以直接验收交付。设备牢固安装在墙面、网络平台显示在线、摘机后能够听到声音,只能说明部分基础条件正常。在化工厂、油气设施、矿山、储运站以及其他危险区域,规范的现场验收还需要确认安装、布线、实际通话、紧急呼叫路由和系统联动是否都按设计要求运行。
测试的目的并不是重新验证产品的防爆认证,而是确认现场安装和系统配置没有破坏原有的安装条件,同时验证电话在真实工作环境中能够被准确定位、正常操作、清晰通话,并确保紧急呼叫能够到达正确的接听位置。因此,安装后的测试不能只做一次简单的拨号接通,而应按照结构化流程完成 安装检查、通信检查、现场语音测试、紧急呼叫链路测试、系统联动测试和异常工况验证。
为什么第一次测试呼叫前要先检查安装?

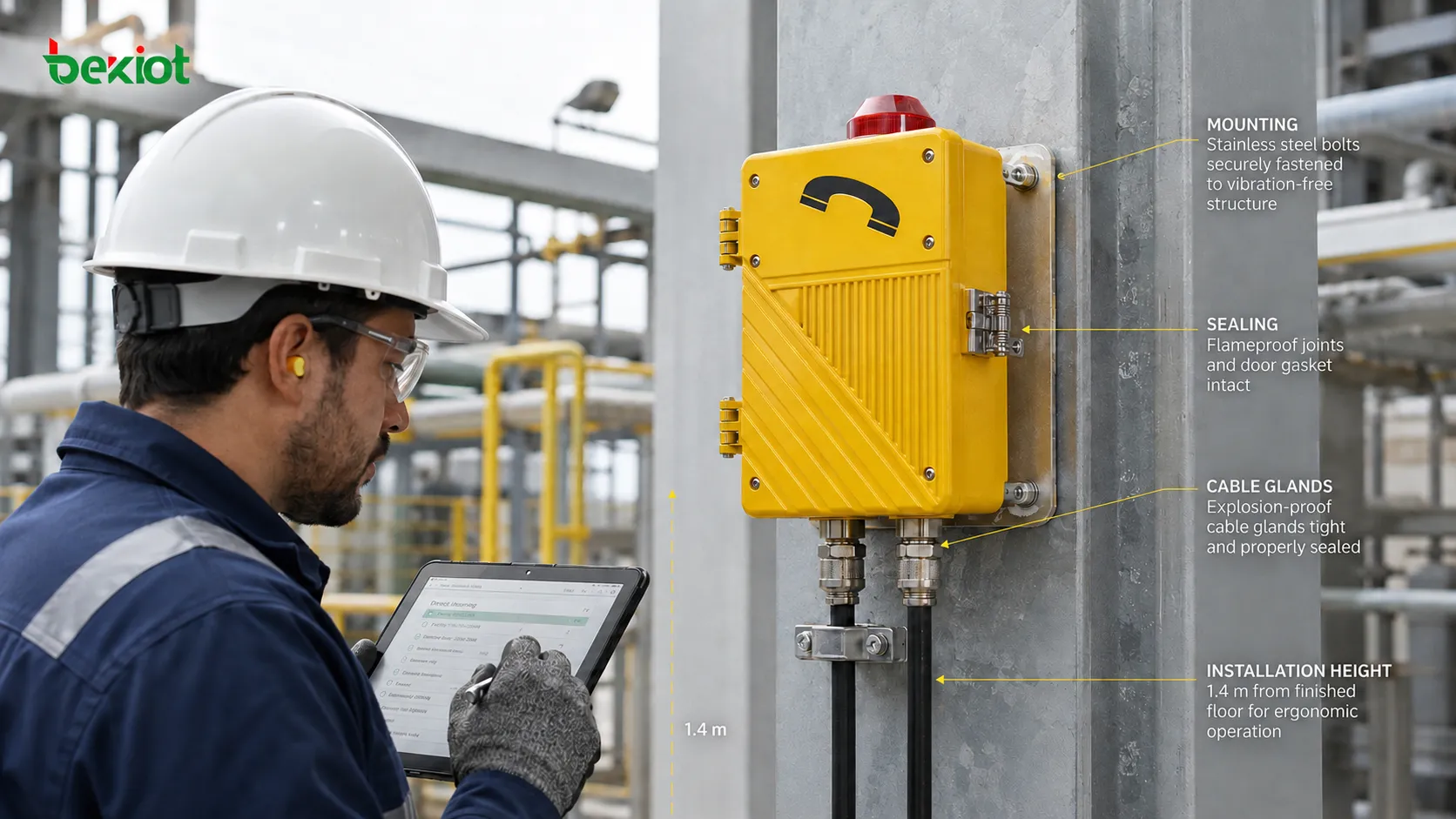

现场验收通常应从设备的实体安装和外观状态开始。如果安装本身不正确,即使电话暂时能够工作,也不能认为已经具备长期运行条件。首先应确认设备固定牢靠,墙面、立柱或支撑结构没有明显松动。安装方向应符合项目设计和产品要求,安装高度也应从实际使用者角度进行评估,尤其要考虑人员佩戴手套、防护服或需要快速触及紧急按钮的情况。验收中经常忽略人体工学,这会让紧急操作变得不必要地困难。
电缆入口也是重要检查项。应检查电缆密封接头、密封组件以及未使用入口的封堵件是否存在松动、损坏或安装错误。外露电缆不应长期处于拉伸、挤压状态,也不应布置在容易被机械设备碰撞的位置。设备铭牌、防爆标志和警示标签也应保持清晰可见。安装过程中发现的外壳损伤、紧固件缺失、密封异常或电缆入口改动,都应在功能测试开始前整改。有些严重的验收问题往往隐藏在看似正常的位置,例如密封接头已经拧紧,但内部密封圈发生移位,或者接地连接松动。这些问题在通话测试中可能不会立即暴露,却会在后续运行中造成可靠性隐患。

电源、布线和 SIP 注册需要检查到什么程度?
实体安装检查通过后,下一步是确认基本通信条件。具体检查内容取决于电话采用 SIP 还是模拟方式。对于 SIP 防爆电话,应确认设备获得了正确的 IP 地址、网络可达、PoE 或本地供电稳定、SIP 账号注册正常,并确认交换机端口、VLAN 及相关网络策略与项目设计一致。
管理平台显示“Online”并不足以证明系统正常。注册成功只说明终端与 SIP 服务器之间已经建立了基础通信,并不能证明号码路由、双向媒体或实际业务功能工作正常。在工业项目中,SIP 电话可能已经注册成功,但由于拨号计划、被叫号码前缀或路由表配置错误,拨号时仍可能返回“404 Not Found”或出现超时。因此,注册只是第一步,之后必须进行真实通话测试。
对于模拟防爆电话,应检查线路连接、馈电、拨号、振铃,以及与 PBX、模拟网关或其他交换设备之间的连通性。长距离模拟线路还需要关注极性、阻抗匹配和线路衰减,因为长距离电缆造成的信号损耗会直接影响通话质量。
如果项目中安装了多台电话,这一阶段也适合核对设备 ID、电话号码与实体位置是否对应。现场常见的问题是电话本身工作正常,但后台系统中关联了错误的位置或号码。发生紧急情况时,这种不一致会延误调度人员识别呼叫点位。因此,验收时应维护设备—号码—位置对应表,并逐项核对。
为什么通话测试必须双向进行?
电话验收经常被简化成“从现场拨一次电话,能接通就算通过”。这种做法只能覆盖呼叫链路的一部分。更完整的测试应同时验证现场电话的呼出,以及控制室向现场电话的呼入。
从防爆电话向控制室或调度台发起一次呼出;
从调度台呼叫现场电话;
检查振铃以及外接声光提示是否正常工作;
确认摘机、挂机和按键操作稳定可靠;
确认双向语音传输清晰;
检查显示的电话号码和现场位置是否正确。
如果系统经过 IP PBX、SBC、语音网关或多个网络区域,还应确认实际媒体路径不存在单通、无声、时延过大或通话中断等问题。对于 SIP 电话,信令成功和媒体传输成功是两个独立问题。设备可以正常注册并成功发送 INVITE,但 RTP 路由、NAT、ACL 或媒体路径存在问题时,仍可能出现“电话已接通但没有可用语音”的情况。因此,现场验收应以实际双向语音效果为准。建议至少完成三组呼入和呼出测试,最好由不同人员参与,以减少个人听感差异带来的偏差。
高噪声区域应如何测试语音效果?

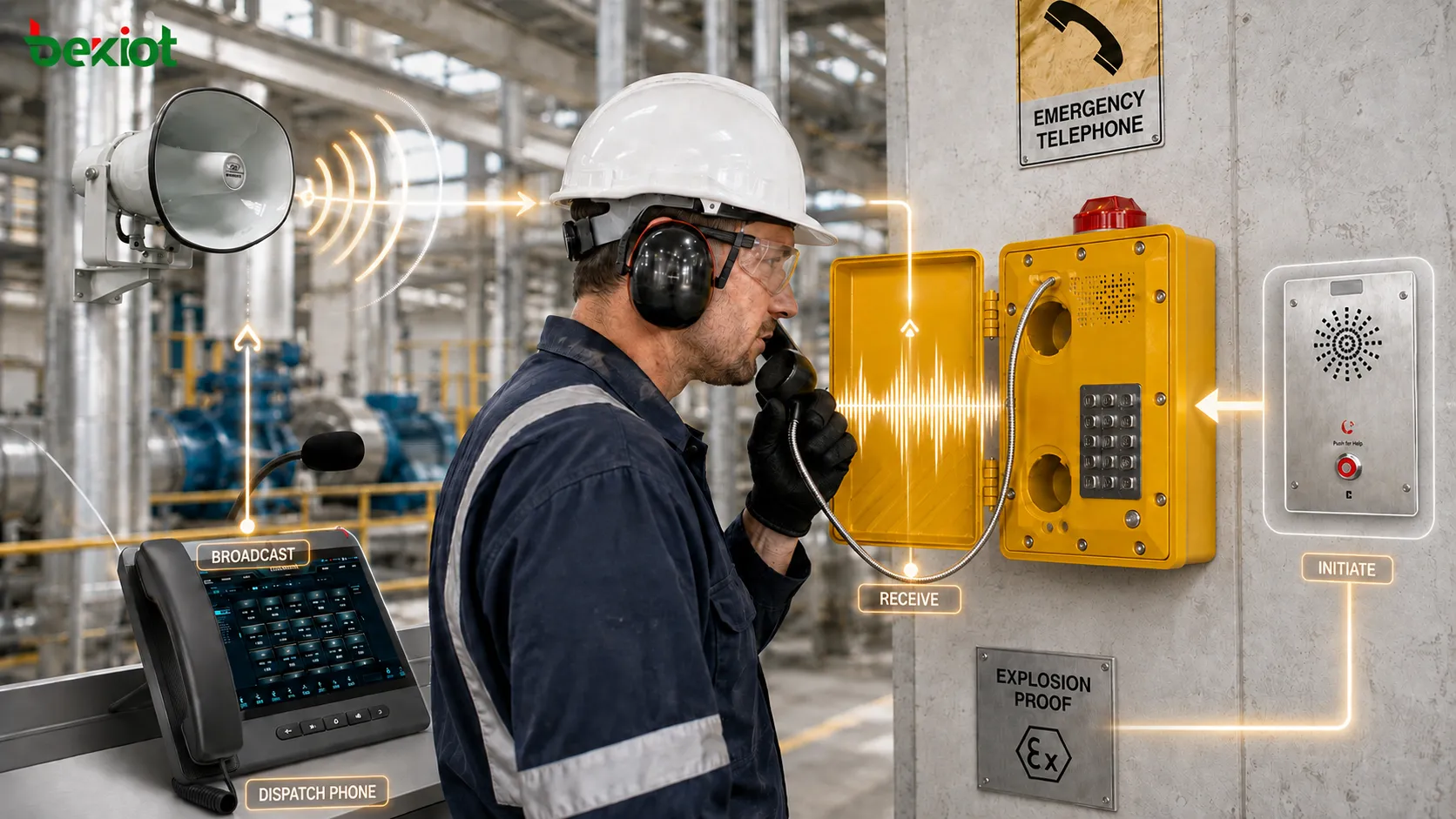

这是防爆电话验收中最容易被忽略的环节之一。设备停机或周边设备未运行时通话清晰,并不能证明电话在正常生产条件下仍然可用。压缩机、泵、风机、输送机和大型机械启动后,现场声学环境可能发生明显变化。
因此,在条件允许时,应尽量在接近正常生产噪声的情况下进行真实通话测试。测试不能只确认“有声音”,还应检查:
现场人员能否清楚听懂调度人员;
调度人员能否听清现场人员的讲话;
麦克风拾音是否被背景噪声严重干扰;
听筒音量是否足以覆盖现场环境噪声;
是否存在明显啸叫、失真、断续音频或回声;
人员佩戴安全帽和防护手套时,电话是否仍可正常操作。
在极高噪声区域,测试结果可能要求调整系统设计。电话可能需要远离主要噪声源,或安装在隔音亭内,也可以增加外接防爆号角、声光报警装置,或更换成更适合现场环境的终端,例如配备降噪麦克风或更大输出扬声器的型号。如果已安装设备不能满足实际运行要求,应在交付前发现并整改,而不是等用户投入使用后再通过投诉暴露通信问题。

为什么只测试紧急按钮还不够?
如果防爆电话带有一键紧急呼叫功能,现场验收应测试完整呼叫链路,而不只是确认按钮是否有响应。按下紧急按钮后,应确认呼叫能够到达设计指定的调度台、控制室或值班岗位,并核对电话号码、设备名称和实体位置是否被正确识别。
有效的紧急呼叫测试还应确认:
如果第一接听岗位没有响应,是否启用备用路由,例如转接到另一工作站或移动终端;
调度台是否显示正确的呼叫点位,包括设备名称、区域和识别编号;
紧急呼叫是否获得设计要求的优先级,并在设计支持时能够抢占普通呼叫;
呼叫是否被完整录音,并形成完整事件记录;
是否触发所需的声光报警或其他联动,例如摄像机调取或广播;
事件结束后,相关记录是否仍可用于审计和追溯。
如果紧急按钮能够拨出电话,但第一目标无人接听后呼叫直接结束,那么从工程验收角度看,紧急通信链路仍然不完整。有些项目采用顺序路由或循环路由,未接听的紧急呼叫会自动转向第二或第三目标,直到有人响应。如果设计中明确采用了这种逻辑,就应测试完整的路由顺序,而不是只测试第一个目标。
如何验证与调度、广播和报警系统的联动?

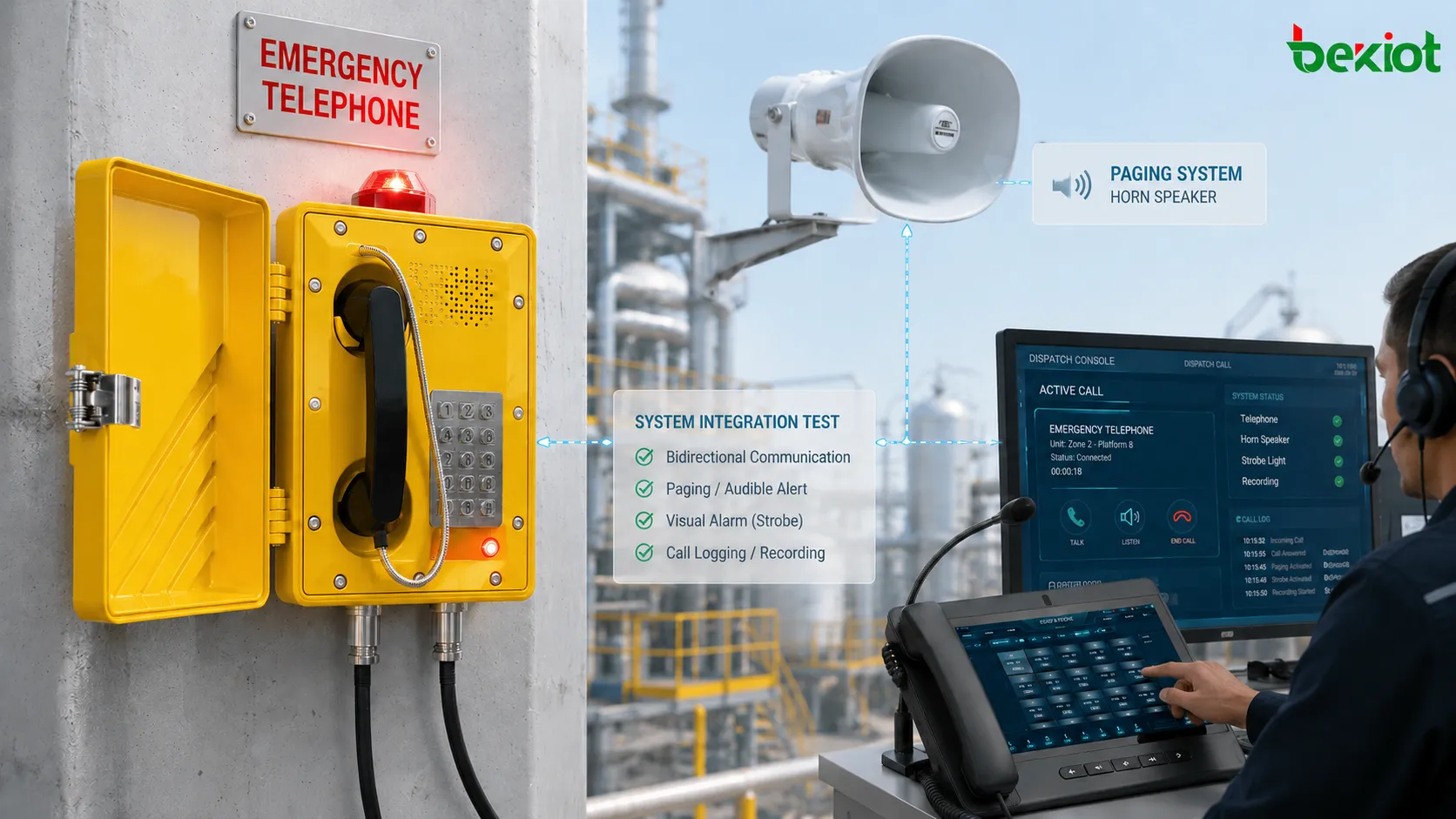

防爆电话越来越多地作为工业通信系统的一部分部署,而不是作为独立设备使用。许多项目会把它连接到调度平台、录音系统、公共广播系统、视频监控或报警平台,因此安装完成后也应验证这些接口和联动功能。
例如,按下紧急按钮后可能需要在调度台弹出呼叫位置;通话可能需要自动录音;某些应用还要求操作员直接在同一调度平台向周边区域发起广播。相比逐项点击软件功能,更合理的做法是按照真实业务操作流程进行联动测试。
可以模拟一个简单场景:现场人员通过防爆电话发起紧急呼叫,调度员接听并确认位置,同时查看附近摄像机画面等关联信息,然后发起广播或通知其他班组。这个流程能够把电话、网络、服务器、调度软件以及相关联动接口作为一个完整工作流进行验证。任何联动延迟、信息缺失或操作不便,都应记录在验收报告中,并在最终交付前整改。

是否需要测试网络、电源和设备故障场景?
对于普通办公电话,基础功能测试可能已经足够。但如果防爆电话属于安全或应急通信系统的一部分,仅在正常条件下测试可能并不充分。如果项目设计包含 UPS 备电、双网络、冗余 SIP 服务器、备用呼叫路由或其他可靠性机制,就应在验收阶段主动验证,而不是等真实故障发生后才发现配置没有生效。
根据系统设计,测试内容可以包括:
主 SIP 服务器不可用时,电话是否切换到备用 SIP 服务器,以及切换时间是否满足项目要求;
主网络链路故障后,通信是否仍可通过备用链路或 4G 备份保持可用;
市电中断后 UPS 能维持多长时间运行,该时长是否满足设计要求;
主调度岗位无人接听的呼叫,是否会转接到备用值班岗位或手机;
电话离线时,管理平台是否生成设备告警,使维护人员能够及时发现故障。
并非每个项目都需要进行完整的故障注入测试,范围应由系统设计和现场验收要求决定。但如果设计明确包含冗余或故障切换,就应在交付前进行演示验证。例如,断开主 SIP 服务器的网络连接,检查电话是否自动注册到备用服务器,并在数秒内恢复正常通话,就能在投入运行前发现潜在配置问题。
现场验收测试应保留哪些记录?
文档记录也是现场验收中最容易被忽略的部分之一。对于安装了几十台甚至上百台工业电话的项目,仅写一句“全部测试通过”对后续维护几乎没有实际价值。实用的验收记录可以包括:
| 验收项目 | 建议记录内容 |
|---|---|
| 设备信息 | 设备 ID、电话号码、型号、安装位置和固件版本 |
| 安装检查 | 固定状态、电缆入口、密封接头、标签、外壳状态和接地电阻 |
| 网络或线路 | IP 地址、注册状态、布线、供电状态、VLAN 和 QoS 设置 |
| 通话测试 | 呼入、呼出、双向语音、振铃、按键和呼叫保持 |
| 现场语音测试 | 正常生产噪声条件下的通话表现,包括清晰度、音量和失真情况 |
| 紧急呼叫 | 目标岗位、备用路由、位置显示、录音和优先级 |
| 系统联动 | 调度、报警、广播和视频联动测试结果 |
| 异常工况测试 | 备用服务器切换、UPS 运行时间、网络故障切换和故障告警 |
验收记录的价值不仅在于项目签字交付。如果电话后续发生故障,维护人员可以查阅交付时记录的网络参数、安装位置、电话号码和功能状态,从而更容易判断问题来自终端本身、电缆变化还是之后的系统配置调整。理想情况下,这些记录应以电子方式保存,并与现场维护或资产管理系统关联,形成可追溯的设备历史。
从现场工程角度看,安装后验收的目标可以概括成一句话: 仅证明电话能够接通还不够;还必须证明设备在真实安装位置、实际噪声条件、规定呼叫链路以及系统设计覆盖的异常工况下,都能够完成预期的通信任务。
常见问题
常见原因包括拨号计划不匹配,例如缺少前缀或号码转换错误;SIP 服务器路由表中没有对应的被叫目的地;或者防火墙和 ACL 规则阻断了 5060 端口的 SIP 信令或 RTP 媒体端口范围(常见为 10000-20000)。检查 SIP 服务器日志可以帮助确认 INVITE 是否到达服务器,以及服务器返回了什么响应码。
可能原因包括环路电阻过大或线路连接不良。可以测量环路电阻,具体取决于电话交换设备,一般应控制在 1000 欧姆以下。如果电缆长度超过约 2 km,可能需要考虑增益调整、线路放大器,或改用基于 IP 网络的 SIP 电话。
许多工业防爆电话允许通过配置软件或 Web 界面对紧急按键编程,使其呼叫指定号码、发起组播通信或触发 API 动作。任何自定义功能都应在现场验收中明确验证,确保不会与设计的紧急处置流程冲突。为了避免使用混乱,不同现场点位的按钮行为最好保持一致。
应调整电话角度或安装位置,确保人员无论站立还是跪姿都能无障碍触及紧急按钮。如果无法移动设备,可以考虑增加外接紧急按钮面板或采用其他合适的操作方式。这类问题应在验收阶段整改,而不应留到后续运行中解决。
如果项目要求录制紧急呼叫或全部通话,就应在验收阶段验证录音功能。可以进行一次带简短语音内容的测试通话,然后确认录音系统保存了完整通话,并且回放声音清晰。由存储容量、权限或配置造成的录音失败,应在系统正式交付运行前发现并处理。
